×
516.93
542.52
4.98
#правительство #финансы #назначения #акимы #январские события #война в Украине
516.93
542.52
4.98

Капитальный ремонт на ТЭЦ «АрселорМиттал Темиртау» ведется с отставанием

01.06.2023, 11:10

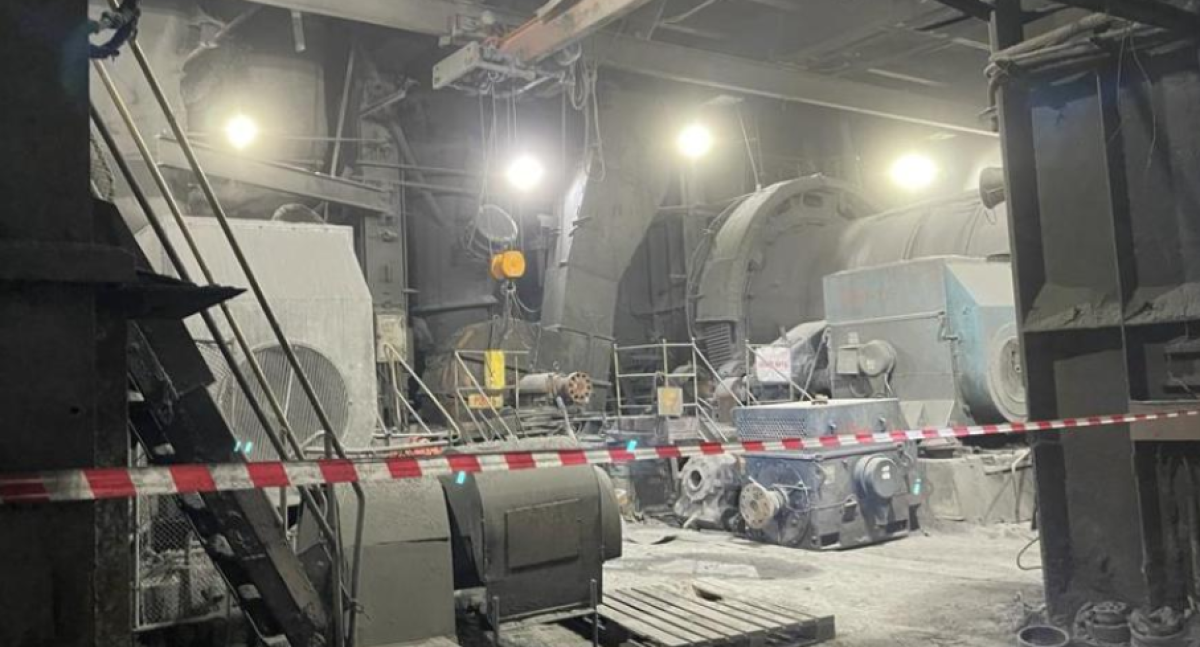

Капитальный ремонт на ТЭЦ «АрселорМиттал Темиртау» ведется с отставанием
Фото: министерство энергетики

В министерстве энергетики сообщили о результатах проверки подготовки ТЭЦ-2 АО «Арселор Миттал Темиртау» к осенне-зимнему периоду, передает Ulysmedia.kz.

Уточняется, что к следующему сезону запланировано проведение капитальных и расширенно-текущих ремонтов на котлоагрегатах №1, 2, 4, 5, турбоагрегате №3. По остальному основному и вспомогательному оборудованию запланировано проведение текущих ремонтов.

«Выявлено, что капитальный ремонт котла №1 ведется с отставанием. Срок завершения работ смещен с 25 мая до начала августа. Работы выполняют порядка 70 работников подрядных организаций в круглосуточном режиме. Проведение работ усложняется неисправным состоянием грузоподъемных механизмов. Не законтрактован ремонт участков газоходов на котле», - сообщили в министерстве.

Также сообщается, что не начаты работы по текущему ремонту турбины №2, которые планировались еще в апреле.

Соответствующие письма о текущей ситуации направлены руководству предприятия и в акимат региона.

Отметим, ранее сообщалось, что за очередные нарушение предприятие наказали на 1,2 млрд тенге.
