×
495.2
522.34
4.94
#правительство #финансы #назначения #акимы #январские события #война в Украине
495.2
522.34
4.94

Стало известно, когда риддерцам ждать горячую воду

07.09.2024, 15:51
Стало известно, когда риддерцам ждать горячую воду
Акимат

В рамках подготовки к осенне-зимнему периоду 2024-2025 года на Риддер ТЭЦ проводится масштабная программа капитальных и текущих ремонтов основного и вспомогательного оборудования, а также тепловых сетей, передаёт Ulysmedia.kz

Эти работы являются неотъемлемой частью подготовки города к холодам и направлены на обеспечение надежной подачи тепловой энергии для населения и предприятий Риддера.

В рамках пресс-тура, организованного акиматом города Риддера совместно с Департаментом естественных монополий, стало известно, что работы по ремонту котлов на ТЭЦ ведутся полным ходом, и на каждом этапе фиксируются значительные результаты. В частности, как сообщил главный инженер Кирилл Голота, по состоянию на начало сентября 2024 года на ряде котлоагрегатов уже завершены основные ремонтные работы и начата подготовка к их пуску. Генеральным подрядчиком, ответственным за проведение всех ремонтных работ, выступает ТОО «ДимСтрой».

- Сейчас готовность по котлоагрегатам №3 и №6 составляет 97%. Их запуск запланирован на 20 сентября с возможностью оперативного раньше установленного срока, - сообщил спикер.
Также, по словам Кирилла Голоты, поставка оборудования на предприятие производится по плану и уже к 20 сентября население города будет обеспечено горячей водой.

Он также отметил, что были задержки с поставкой материалов на основное оборудование, но эта проблема решена и уже ведется монтаж.

Помимо ремонта котлов на Риддер ТЭЦ продолжается реконструкция и модернизация вспомогательных систем. Это включает работы по реконструкции операторной котлов среднего давления, где уже выполнены монтаж шкафов для третьего котла, прокладка кабеля, установка программного обеспечения и монтаж кабельных конструкций. Ведется настройка автоматизированной системы управления технологическими процессами (АСУ ТП), что является важным этапом для повышения надежности работы ТЭЦ в зимний период.

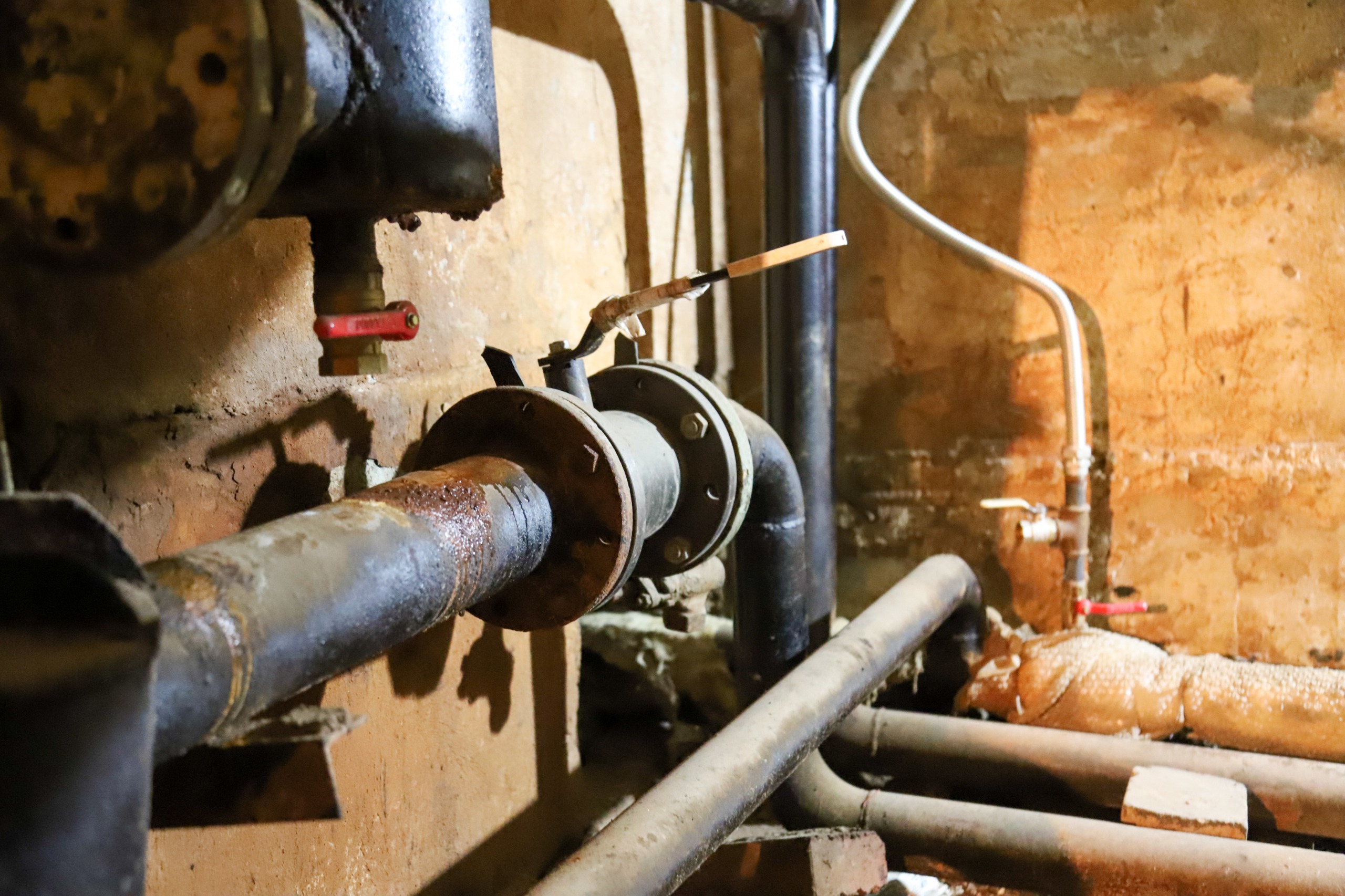

- Сейчас у нас активно выполняются работы на коллекторе технической воды, где завершен монтаж двух задвижек диаметром 150 мм и монтаж запорной арматуры на циркуляционном водоводе с дальнейшим его испытанием, - рассказал главный инженер ТЭЦ.

По информации городского отдела ЖКХ, существенное внимание также уделяется ремонту и модернизации электросетей и распределительных устройств. На текущий момент проведен демонтаж и монтаж электрооборудования на распределительных устройствах 6 кВ и 0,4 кВ, а также силовых трансформаторов мощностью 1600 кВА. Общий прогресс выполнения работ на распределительных устройствах 6 кВ составляет 75%, что говорит о близости завершения ключевых этапов.

Кроме основных работ на станции проводятся вспомогательные задачи, включая ремонт железнодорожных путей и тепловоза. Эти мероприятия позволят обеспечить бесперебойную доставку топлива и материалов в зимний период.

На багерной насосной станции также ведутся ремонтные работы: демонтирована труба диаметром 159 мм длиной 30 метров и выполнен монтаж трубы диаметром 325 мм на участке в 10 метров.

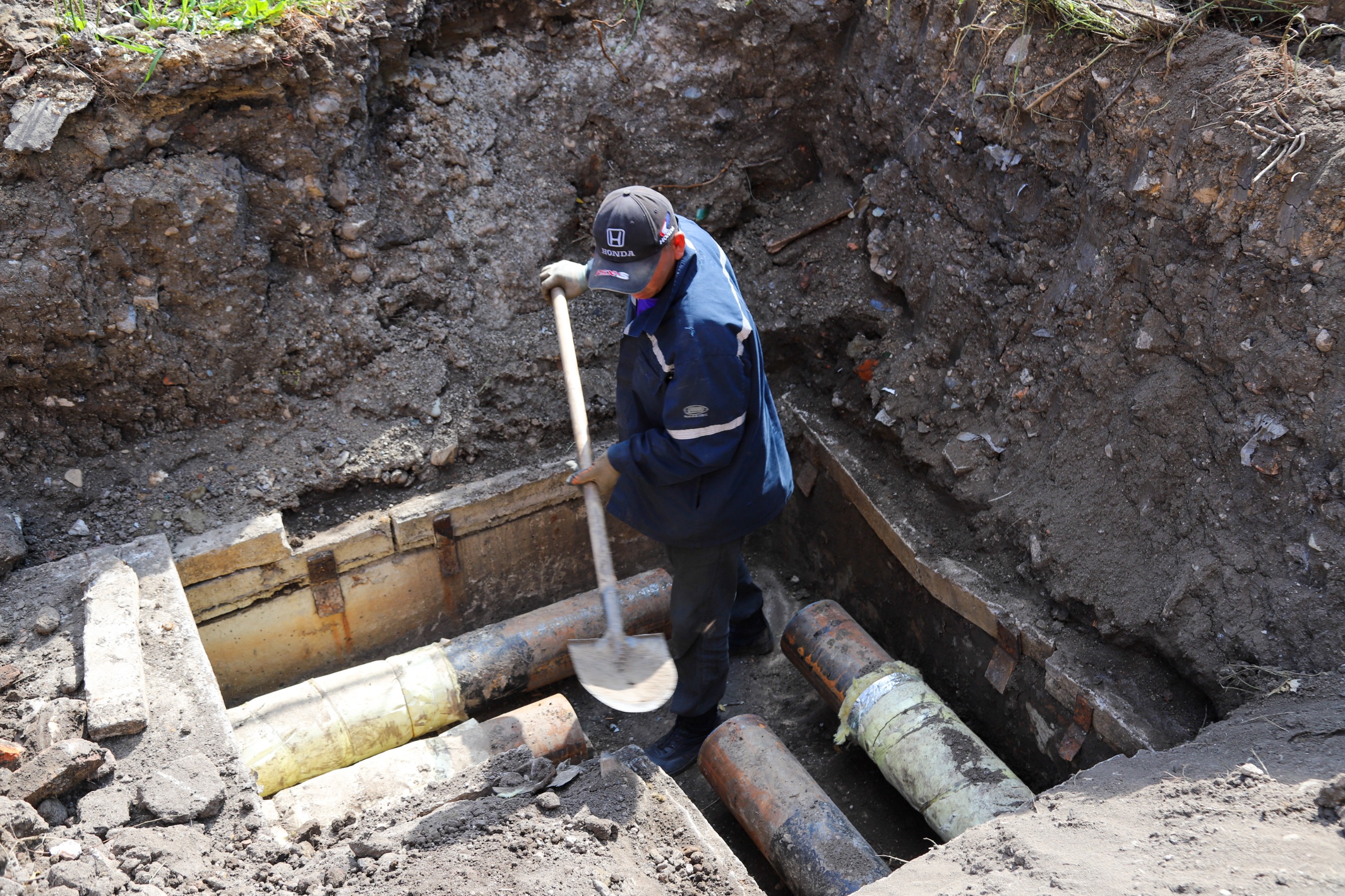

Параллельно с ремонтами на ТЭЦ выполняются работы по реконструкции тепловых сетей.

- По состоянию на начало сентября 2024 года общий уровень выполнения ремонтных работ составляет 97%. Крупные подрядчики также показывают высокие результаты: ТОО «Восток Котлы» завершило 98% работ, ТОО «ВостокВзрывПром» выполнило 90% задач, а ТОО «ВК РМК» практически завершило работы с показателем 99,9%, - рассказали в отделе ЖКХ города Риддера.

В целом, как можно заметить, на Риддер ТЭЦ подготовка к осенне-зимнему сезону 2024-2025 года идет активно. Все ключевые ремонтные работы находятся на завершающих этапах, что свидетельствует о готовности станции обеспечить надежное тепло для города в предстоящие холодные месяцы. Все эти работы находятся на особом контроле властей города и области.
